Установочная встреча на проекте — как и зачем проводить Kick-off

Представьте, что собираетесь в большое плавание. Так вот kick-off встреча — это момент, когда вся команда собирается на палубе, сверяет карты, проверяет снаряжение и договаривается о маршруте. Пропустите этот этап — рискуете оказаться совершенно не там, куда планировали попасть.

В статье разобрали, что такое кик-офф встреча и зачем она нужна.

Что такое установочная встреча

Kick-off встреча (установочная встреча) — это стартовая встреча команды перед началом проекта, где участники согласовывают цели, роли, сроки и процесс работы.

Название пришло из спорта: в регби и американском футболе «kick-off» означает начальный удар, который запускает игру. Так и в бизнесе — эта встреча дает старт всему процессу.

Зачем нужен kick off meeting

Встреча поможет:

Сформировать общее видение проекта. На встрече команда выходит за рамки узких задач и видит проект целиком. Например, при запуске проекта по созданию мобильного приложения обсуждение помогает выделить главные функции для первой версии, отбросив второстепенные. Это экономит время и ресурсы, фокусирует усилия на главных задачах.

Распределить роли. После обсуждения каждый участник понимает свою зону ответственности, к кому обращаться если появятся вопросы или трудностей, каких результатов от него ждут.

Определить сроки и промежуточные результаты. На встрече команда согласовывает реалистичные сроки и контрольные точки. Например, определяет, когда будет готов прототип, тестовая версия или первый релиз. Это помогает избежать «слепых зон» в планировании и равномерно распределить нагрузку.

Укрепить командный дух. В современных командах люди часто начинают проект, даже не видя друг друга. Встреча поможет всем познакомиться и наладить коммуникацию.

Выявить риски. На встрече обсуждают, какие трудности могут возникнуть в работе, как их предотвратить и что делать, если проблема все же возникнет.

Например, перед запуском нового мобильного приложения команда IT-компании «ЛисИгры» обсудила главный риск — что сервер не выдержит наплыва пользователей в первый день. Разработчики сразу предусмотрели облачное масштабирование, и когда приложение попало в топы App Store, система автоматически добавила ресурсов. Вместо катастрофического падения сервера пользователи получили плавный запуск, а компания — 15 тысяч установок за первые сутки без технических сбоев.

Подготовка к установочной встрече по проекту

Правильная подготовка к kick-off определяет 80% его успеха. Вот пошаговый план, который сделает встречу максимально продуктивной:

Шаг №1 — Создайте повестку и продумайте структуру установочной встречи

Повестка — это детальный план установочной встречи. В нем указывают какие вопросы нужно обсудить, и сколько встреча будет длиться.

Оптимальное время кик-офф — 2-3 часа. Этого достаточно, чтобы обсудить все важные моменты, но не настолько много, чтобы участники устали.

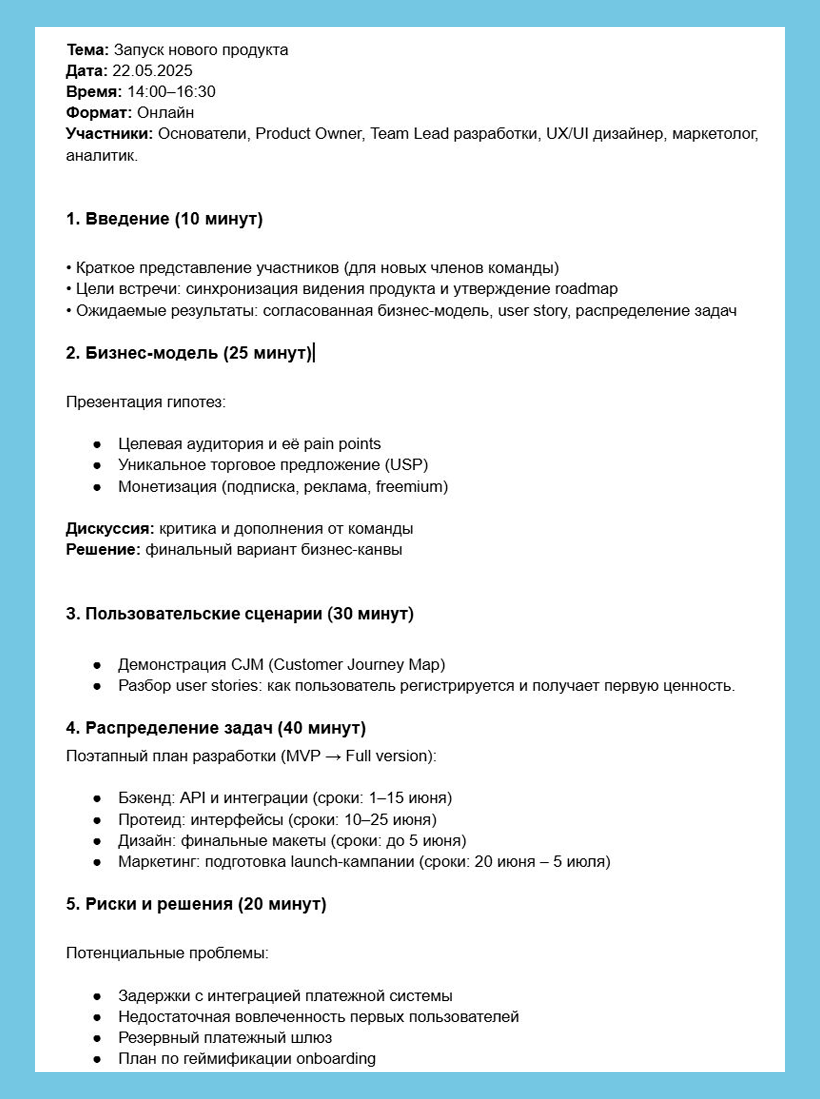

Пример повестки для установочной встречи проекта

Шаг №2 — Определите состав участников и пригласите их

Для внутренних проектов нужно включить в состав участников абсолютно всех сотрудников, которые будут задействованы в работе, даже если их вклад кажется незначительным. Младший специалист, выполняющий небольшие задачи, или ассистент, отвечающий за административную поддержку — их присутствие важно для полного понимания проекта всеми членами команды.

Для внешних проектов пригласите заказчика или его представителя (того кто принимает решения), а также ключевых исполнителей с вашей стороны (менеджеров, разработчиков, дизайнеров, аналитиков).

В сложных проектах можно провести отдельные собрания для технических специалистов и стратегических обсуждений с руководством.

Приглашение на установочное совещание отправляйте вместе с планом любым удобным способом: на электронную почту, в мессенджеры или CRM. Сделать это нужно минимум за 3-5 дней, чтобы все участники успели ознакомиться с темами обсуждения.

Шаг №3 — Подготовьте визуальные материалы

Люди лучше воспринимают информацию, когда она представлена наглядно. Создайте простую презентацию с основными целями проекта, ключевыми этапами. Для визуализации связей между задачами отлично подойдет ментальная карта. График можно оформить в виде диаграммы Ганта.

Как проходит kick off встреча

Установочная встреча — это не просто пункт в рабочем календаре, а настоящий «мозговой штурм», который задает тон всему проекту. Как правило, его проводят по следующему сценарию:

Знакомство команды

Первые 10-15 минут как-офф посвящаем знакомству. Каждый кратко представляется: кто он, за что отвечает, чего ждет от работы. Например: «Я Саша, frontend-разработчик. Сделаю интерфейс для личного кабинета. Для меня важно понимать в какие сроки дизайнер сможет сделать макет, чтобы спланировать нагрузку». Это помогает сразу увидеть всю команду, изучить возможные точки напряжения.

Презентация проекта

Ведущий объясняет суть работы. Например: «Каждый потерянный клиент — это упущенная прибыль. Наш чат-бот отвечает на вопросы покупателей 24/7, сокращая отток на 30%». Важно показать не только что делаем, но почему это ценно.

Обсуждение целей установочной встречи

Вместо размытых «обсудим работу» ставим конкретную задачу: «Сегодня нам нужно согласовать три вещи: основные функции первой версии, сроки прототипа, кто за что отвечает». Это держит обсуждение в рамках, не дает уйти в долгие рассуждения.

Распределение зон ответственности

На этом этапе обсуждают кто за что отвечает. При этом важно не просто формально обговорить задачи, зоны влияния, а закрепить их документально. Желательно составить список, в котором будут конкретные роли, задачи и к какому сроку будет выполнена работа. Например:

  • Дизайнер Алина — подготовит макеты к 15 мая.
  • Backend-разработчик Валентин — создаст API для интеграции с CRM к 20 июня.

Чтобы упростить распределение ролей, можно использовать матрицу RACI. Этот инструмент особенно полезен, когда над задачами работают разные специалисты или команды.

В матрице прописывают четыре типа участия для каждой задачи:

  • R (Responsible) — тот, кто непосредственно выполняет работу, задачи;
  • A (Accountable) — человек, отвечающий за итоговый результат (обычно это руководитель или заказчик);
  • C (Consulted) — эксперты, которых нужно привлекать для консультаций;
  • I (Informed) — те, кого просто информируют о ходе работы.

Такой подход делает процесс прозрачным, помогает избежать вопросов вроде «Кто должен делать эти задачи?» или «Почему меня не поставили в известность?».

Продумывание рисков

Когда команда узнала все детали проекта и задачи, приходит время подумать о возможных рисках, как их предотвратить. Команда обсуждает:

  • Какие сложности могут возникнуть на разных этапах?
  • Как их избежать или снизить последствия?
  • Кто отвечает за контроль рисков?

Например: «Если тестирование затянется, выделим дополнительного QA-инженера» или «Если нагрузка на сервер окажется выше прогнозируемой, оперативно масштабируем облачные ресурсы».

Фиксация рисков экономит время и ресурсы, а также снижает уровень неопределенности.

Подведение итогов

В конце собрания подводят итоги, делают выводы, окончательно согласовывают даты. Например:

  • Какие решения приняты.
  • Кто за что отвечает.
  • Следующие шаги, даты контроля.

Например: «До пятницы дизайн готовит первый макет, а менеджер согласует ТЗ с заказчиком. Следующая встреча — 20 мая».

Кто ведет кик-офф проекта

Обычно роль ведущего берет на себя руководитель проекта или спонсор (key stakeholder), который четко обозначает цели, сроки, ожидания.

В некоторых случаях кик-офф проводится фасилитатором или scrum-мастером (если команда использует гибкую методологию ведения проектов). Они помогают команде настроиться на работу, вовлекают участников в обсуждение, прорабатывают ключевые риски.

Главное — чтобы ведущий хорошо разбирался в целях проекта, умел мотивировать команду и мог задать правильный вектор с самого начала. Хороший kick off экономит время, снижает недопонимание, повышает шансы на удачное завершение проекта.

Ошибки при подготовке и проведении kick off meeting

Любые недочеты на старте могут дорого обойтись на поздних этапах. Поэтому постарайтесь избегать следующих ошибок:

Отсутствие плана. В этом случае она превращается в хаотичное обсуждение без конкретных целей. Вместо продуктивной работы участники теряют время на второстепенные вопросы.

Недостаточная готовность команды. Когда члены команды не ознакомлены с базовыми материалами заранее, большая часть кик-офф уходит на разъяснение элементарных вещей.

Низкая активность команды. Если собравшиеся не участвуют в обсуждении, но все вопросы они будут решать во время работы.

Отсутствие документирования. Незафиксированные решения становятся источником разногласий уже на следующий день после встречи.

Памятка

Kick-off встреча (установочная встреча) — это стартовая встреча команды перед началом проекта, где участники согласовывают цели, роли, сроки, процесс работы.

Подготовка: составить повестку, пригласить участников заранее, подготовить наглядные материалы.

Этапы встречи: знакомство, презентация, обсуждение целей, распределение зон ответственности, продумывание рисков, фиксация результатов.

Все решения и договоренности должны быть задокументированы.

Оптимальная длина встречи — 2-3 часа.

Избегайте ошибок: отсутствие плана, плохая подготовка, низкая вовлеченность, отсутствие записей.

Похожие

Менеджер паролей — что это, зачем нужен и как выбрать

У каждого приложения или сервиса — свой пароль. Использовать одну комбинацию букв и цифр на все аккаунты небезопасно, а запомнить все пароли — нереально. Чтобы удобно и безопасно хранить доступы в защищенном месте, используют специальные менеджеры паролей. Расскажем, какие они бывают и как выбрать подходящий. Что такое менеджер паролей Password manager — это программа для […]

Читать
30 мая 2025 г.
Резюме проекта — как его составить

Каждый проект начинается с идеи, но чтобы она стала реальностью, нужен четкий план. Резюме проекта — это именно тот документ, который превращает замысел в пошаговое руководство. В статье рассказали, что такое резюме проекта, как написать и как составить его правильно. Что такое резюме проекта Резюме проекта — это документ, в котором описаны его цели, шаги, […]

Читать
3
27 мая 2025 г.
WBS, или структурная декомпозиция — что это

Каждый успешный проект начинается с плана. Но что делать, если задачи кажутся слишком сложными или запутанными? В таком случае используйте инструмент, который помогает разложить даже самый масштабный проект на простые и понятные шаги — WBS. В статье рассказали, что такое WBS и как использовать этот инструмент, чтобы спланировать любой проект. Что такое структурная декомпозиция проекта […]

Читать
30
19 мая 2025 г.
